Домаћа канализација - детаљан водич за инсталацију

07-01-2018
Канализација

Није тако једноставан задатак да правилно организује систем уклањања одвода из куће, као што изгледа на први поглед. Домаћа канализација према СНиП-у мора задовољити захтеве масе и узети у обзир неколико стандарда одједном. Међутим, следећи смернице у овом водичу ће вам помоћи да избегнете грешке.

Монтажа унутрашње канализације

Регулаторни захтеви за канализацију

ГОСТ за водоснабдевање и унутрашње канализационе мреже садрже основне захтеве за изградњу и рад водовода и санитарних система.

Већ у овој фази могуће је да се дуго времена заглави у анализи литературе, јер се помињање канализационог система и водоснабдевања налази у неколико докумената одједном:

  • СНиП 2.04.01-85 * - може се сматрати главним документом са целог списка. Садржи основне податке потребне за инсталацију;
  • СНиП 2.01.09-85 - користи се углавном у пројектовању водовода;
  • СНиП 2.04.03-85 - пажња се фокусира на хидрауличком прорачуну елемената дренажне мреже. Има вриједност за специјализоване организације, али када се у канализацији налази само канализација, тешко је користити;
  • СНиП 2.04.07-86 * - регулише методе грејања воде за централизован систем за грејање воде, садржи и упутства за додатно пречишћавање воде;
  • СНиП 3.05.01-85 - одавде можете научити само правила за постављање санитарних уређаја у висину;
  • ГОСТ 2874-82 * - предвиђа захтеве за квалитет воде.

Такође вреди напоменути СНиП 3.05.04-85 *, али у великој мјери дуплира СНиП на унутрашњим мрежама: канализацију од 1985. године.

На основу анализе ових стандарда, могуће је формулисати опште захтеве које мора канализациони систем у кући испунити:

  • отпадне воде треба одводити само кроз затворене цевоводе под утицајем гравитације;
  • прикључак свих водоводних инсталација са цевоводом мора се изводити кроз водоводну канализацију канализационог система;
Шематски приказ водног печата
  • с обзиром на постављање, метода полагања отворених цеви је дозвољена за кориштење у подрумским и полуклетним просторијама. У другим случајевима се користи скривени начин полагања (за завршне зидове, у рудницима, специјалне кутије итд.);

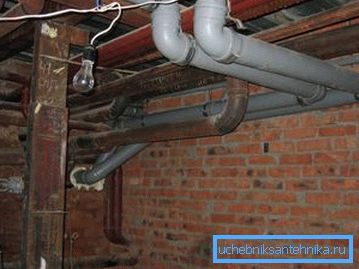

У подрумским каналима се не могу сакрити
  • такође ГОСТ за водоснабдевање и унутрашње канализационе мреже захтијевају вентилацију канализационог система. Вентилација се врши преко подизача и приказана на крову, минимална висина изнад нивоа крова је 0,3 м;

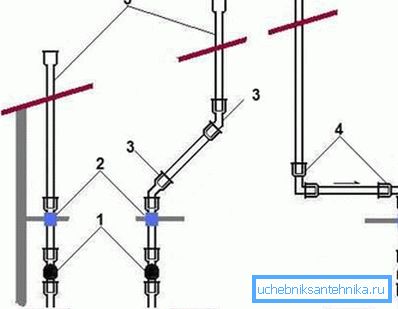

Варијанте вентилационе цеви за кров
  • Прикључивање појединих елемената цевовода врши се у звонима помоћу заптивача.

Дијаграм спојне утичнице (1 - гумени заптивач, 2 - цеви, 3 - заптивач)

Полипропилен или ПВЦ?

Недавно је пластика дошла да замени уобичајене цијеви од челичног или ливеног гвожђа, уз малу тежину, такав цјевовод још увијек није рђавао и има завидну издржљивост. Избор је најчешће између цеви од полипропилена и ПВЦ цеви.

Полипропиленске цеви имају већу осјетљивост на температуру, због тога је неопходно користити компензирајуће млазнице за елиминацију димензионалних промјена. Њихова снага смањује се с повећањем температуре отпадних вода.

ПВЦ цеви су без таквих недостатака. Можете се само жалити да овај материјал не толерише дуготрајно излагање високим температурама и није пластичан као полипропилен.

Генерално, ПВЦ цеви се најчешће користе за унутрашњу канализацију. Полипропилен се може користити у одабраним подручјима.

Планирање кућне канализације

Планирање је потребно не само зато што можете упоређивати неколико опција за постављање канализације, а затим изаберите најједноставнији. У овој фази су одређене и потребне дужине цевовода и потребни прикључци за унутрашњу канализацију.

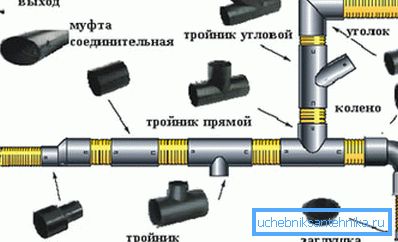

Пре него што започнете рад, морате се заложити на обликоване елементе.

Једноставан канализацијски систем може се брзо пројицирати на листу графитних папира.

Упутство у овој фази изгледа овако:

  • скупљени нацрт куће / тла;
  • одређује локацију санитарних уређаја на плану;
Разни програми, на пример, РАУЦАД 7.0, омогућавају вам јасније пројектовање водоводне и канализационе мреже.
  • на дијаграму се види цевовод, аи неопходни елементи за монтажу (цијеви, адаптери, кољена итд.) су приказани у облику симбола;
  • мора се запамтити да се на крову куће приказује вентилација канализатора, што се узима у обзир приликом израчунавања укупне дужине цевовода.

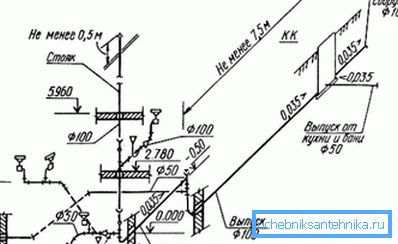

Шема шема двокатне куће, направљена ручно

Предложени низ активности мора се поновити за сваки спрат. Приликом израчунавања потребног броја обликованих елемената, потребно је узети у обзир општа правила за обављање посла и захтјеве за унутрашњу канализацију.

Општа правила за уградњу домаћих отпадних вода

Унутрашње снабдевање водом и канализацијом према СНиП-у треба уредити у складу са следећим правилима:

  • По правилу, цеви пречника 110 или чак 150 мм користе се за унутрашњу канализацију, Изузетак се може сматрати дијелом цевовода, на примјер, од кухињских инсталација;
  • минимални препоручени пречник за постоље је 110 мм;
  • Не заборавите на стезаљке. Стезаљка мора бити под сваком везом елемената цевовода, максимално растојање између обујмица је 0,4 м. Приликом монтирања подизача, обујмице се инсталирају након 1 м;
  • број замки је једнак броју инсталација водовода;
  • број углова треба да буде минималан, пожељно је осигурати несметано повезивање одсека цевовода, за ово можете, на пример, умјесто да се повезујете под углом од 90? дозвољено је користити 3 колена од 30?;

Прави угао заокруживања примера
  • након сваког окретања је направљена ревизија - обичан чеп са отворним поклопцем;
  • песковни замак за домаћинску канализацију - није потребан елемент. Међутим, мале замке за пескирање (не више од 0,1 м3) може бити инсталиран испод судопера. Ово смањује ризик од контаминације отпадних вода.

Одводе на путу ка рисеру пролазе кроз кутију за смеће

Обрати пажњу! Нагиб хоризонталних цеви унутрашњег канализационог система може се повећати на 3-4 цм на 1 м. Због повећаног протицаја, блокаде цеви се могу избјећи.

Наведена правила се могу сматрати универзалним.

Унутрашња канализација

У принципу, инсталација канализационог система почиње од септичке јаме до санитарне опреме. Монтажа унутрашње канализације често се врши у правцу од издувне цеви до инсталација водовода.

Рад се одвија у 3 фазе:

  • уградња постоља;
  • спратни распоред;
  • прикључак на санитарну опрему, постављање трапика у туш, итд.

Вертикална инсталација

До почетка инсталације унутрашњег канализационог система, главни грађевински радови морају бити завршени. Што се тиче вишестепених зграда, отвори би требали бити припремљени у плафонима, а такође би требали бити познати ниво готовог пода.

Само по себи, постоље је лако инсталирати - само је потребно повезати дијелове цеви у једном комаду и инсталирати тее на правим местима. Такође је препоручљиво инсталирати ревизију косих чамаца на сваком спрату иу подруму. Захваљујући њима, канализација се може очистити ручно.

Препоручује се ревизија на сваком спрату.

Препоручује се постављање обујмица тако да је прстен директно испод експанзије утичнице. Захваљујући томе, цеви не само да неће одступати хоризонтално, већ се и не би окомијале вертикално.

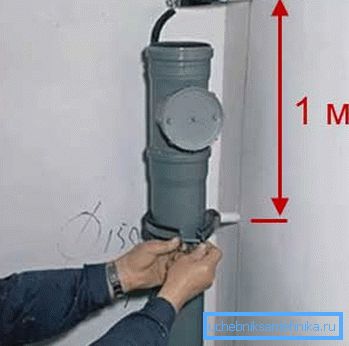

На фотографији - причвршћивање подупирача

У отвореном облику у приватним кућама, скоро никада нису остали. Могу се прерушити, на примјер, користећи малу гипс плочу. После тога, можете почети да постављате хоризонтални цевовод на подове.

Прикључивање санитарних уређаја са постољем

У принципу, цеви се могу поставити у оба смера (од подизача до санитарне опреме или обрнуто). У овој фази је посебно важно посматрати нагиб цјевовода.

Обрати пажњу! Приликом уградње са санитарне опреме на резервоар, прво се мора прикључити хидрауличка брава у облику слова С облика. Због водног моста непријатан мирис из канализације неће ући у просторију, а цијена такве конструкције је ниска.

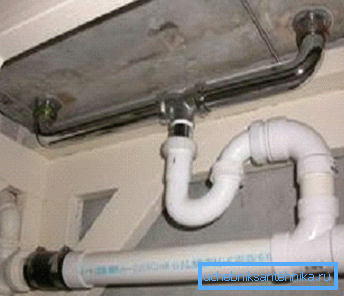

Инсталирана хидраулична брава

Затим следи хоризонтални део цевовода до постоља. Да би се обезбедио потребан нагиб цеви, дозвољено је поставити заптивке под цев ако није причвршћено стезаљкама. Растојање између заптивача не сме бити веће од 1 м.

Пример распореда канализације на поду

Шта треба да тражим када канализациони уређај

Мале ствари, као и увек, играју значајну улогу.

Посебну пажњу треба посветити оваквим операцијама:

  • сечење цеви. Када се рад ручно обрађује, најчешће се користи пила или стринг. Пре звучне монтаже, потребно је уклонити боре са нормалним ножем и уклонити фазу са ивице цеви;

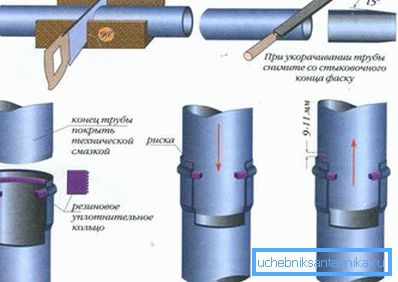

Поступак за цеви за причвршћивање звона
  • сви прикључци морају бити заптивни, за то су површине цеви заптивене са заптивним материјалом пре прикључка;
  • Пластичне цеви можете спојити, на пример, са ливеном гвожђом. У овом случају користи се гумена манжета. Прво, лепље је са заптивном масом на унутрашњој површини цеви, а затим се у њега убаци пластични цјевовод;

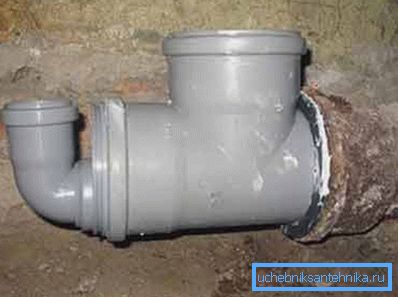

Прикључак ливеног и пластичног цијеви
  • приликом полагања цеви кроз бетонске подове, препоручује се направити рупу пречника већу од цеви. Онда је цевовод положен кроз овај канал и изолован.

Сумирајући

У свакој кући је неопходно ријешити питање одводњавања Ако је кућа само планирана унутрашња канализација - ПВЦ цеви ће бити одличан избор. Због високих перформанси, првенствено издржљивости, постали су посебно популарни последњих година. Што се тиче технологије канализационих уређаја, тада, упркос обиљу регулаторних захтјева, сви ће моћи да се суоче са овим задатком.

Видео у овом чланку се фокусира на техничку страну проблема.
