Како направити шахт за канализацију

28-09-2018
Канализација

Данас скоро све приватне куће имају локални канализациони систем, али, по правилу, сваки канализацијски систем захтева стално праћење и одржавање, а за то су потребни инспекцијски извори.

Због тога многи власници приватних кућа размишљају о томе како направити овај уређај сами. Али пре него што почнете да радите, требало би да узмете у обзир њихове врсте и дизајн.

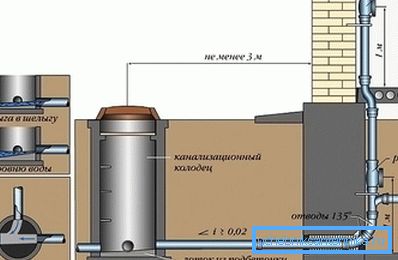

Врсте шахтова и њихов дизајн

Врсте шахтова и њихов дизајн

У зависности од њиховог дизајна, шахте се класификују у следеће типове:

  • Контрола - неопходна је за инспекцију канализационог система.
  • Окретање - постављају се на местима на којима се мења правац цјевовода.
  • Дроп-офф - монтиран тамо гдје се нивои цеви (улаз / излаз) не поклапају.
  • Прање - неопходно када течност тече споро и појављује се талог, другим ријечима, цијеви требају често прање.
  • Линеарно - инсталирано на одељку директног цевовода.
  • Нодал - монтиран на местима на којима се налазе цјевоводе за повезивање чворишта.

Упркос овој разноврсности врста, сви имају скоро исти дизајн. Свака шахта се састоји од основе, тацне, радне коморе, уста и отвора. Истовремено, такви извори могу имати различите облике, округлог и четверокутног облика.

Независна градња

Шупљани шахт од пластике

Израда овог уређаја почиње са дизајном. У овој фази одабрано је место за бунар и територија се очисти. Такође је важно одлучивати о материјалу из кога ће бити извучен. У основи за рудник користећи пластичне резервоаре или армирано-бетонске прстене.

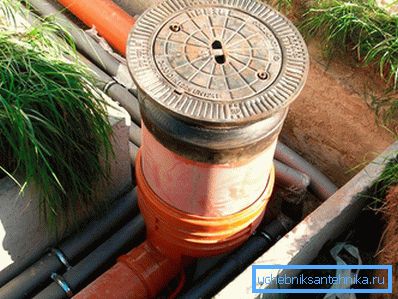

Пластични контејнер је најлакши начин за уређење бунара. За разлику од армираног бетонског прстена, овај капацитет има мању тежину, што значајно олакшава постављање бунара. Поред тога, пластика је позната и због дугог вијека трајања и стезања.

Ојачани бетонски прстенови су такође издржљиви и довољно јаки, али због тешке тежине постоје потешкоће у испоруци и уградњи.

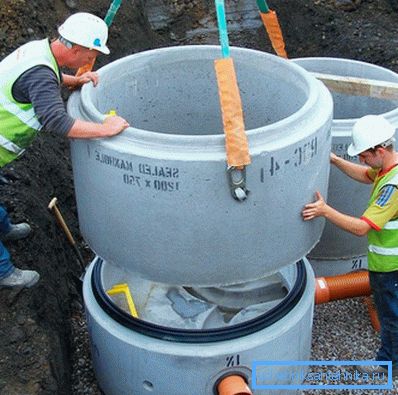

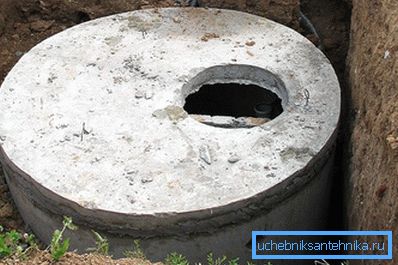

Поступак за постављање шахта из армиранобетонских прстенова

Реинфорирана бетонска канализација

Цео инсталациони процес је подијељен у фазе.

Прва фаза, као што је горе описано, је дизајн, избор места и његово чишћење. Чишћењем површине подразумева се потпуно уклањање вегетације (дрвећа и грмља) и привремених зграда на месту где ће бити постављена бунар.

Друга фаза је изградња јаме. Током изградње шахта врши се ископавање и чишћење јаровине, формирају се углови зида и одређена дубина креира се према дизајну. У овој фази, по потреби, рудник је такође водоотпоран. Израђује се помоћу битуменске масти у следећем редоследу: прво, дробљени камен се равномјерно распршује до дна ископане јаме с слојем од 20 цм и добро је набијен, а онда се дробљени камен прелије битуменом.

Инспекција добро за одводњавање

Трећа фаза је инсталација армиранобетонских прстенова. На дну јаме, која је унапред припремљена, поставите (или сипајте) плочу од бетона. После тога креирајте лежиште жељеног облика. Унутрашњи зидови и крајеви цеви заптивени су цементним малтером или битумном мастиком. Све ово остављено је неко време за добар пад дна, а затим сами поставите бетонске прстене.

Као и унутрашњи зидови, спојеви између бетонских прстена су утрљани цементном смешом или битуменском мастиком. Битумен се углавном користи на местима где вам је потребна добра хидроизолација.

Следећа фаза је стварање глине дворца на тачкама повезивања долазећег цевовода. Таква брава обично има ширину од око 30 цм и висину једнака пречнику цеви са додатком од 60 цм.

Затим се врши преглед шахта и његово завршно заптивање.

Инспекција бунара врши се држањем воде напуњеним током дана. У време овог теста, цеви се преклапају са привременом партицијом.

После успешног теста, бунар се попуњава са вањске стране, гдје је тло пажљиво бачено како би се избјегло његово скупљање. Такође је обавезно попунити ушију врела са бетонском слепом површином, која би требала бити најмање 1,5 м.

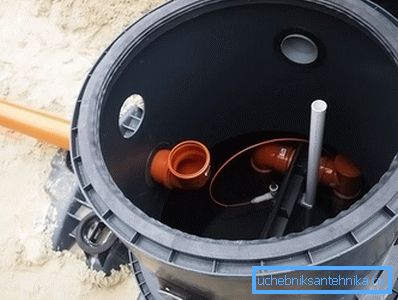

Уградња бунара за канализацију

Мало лакша инсталација уз употребу пластичних контејнера, у овом случају не захтева хидроизолацију дна и зидова рудника.
