Како довести воду у кућу из бунара - читав комплекс радова

28-01-2018
Снабдевање водом

Аутономно снабдевање водом је неопходна, али веома важна ствар. Нећете морати само да развијете извор, већ и да обезбедите непрекидно снабдевање водом потребним параметрима притиска, хемијског састава и запремине. Рећи ћемо како доводити воду из бунара у кућу својим рукама, као и како спојити и прилагодити потребну опрему.

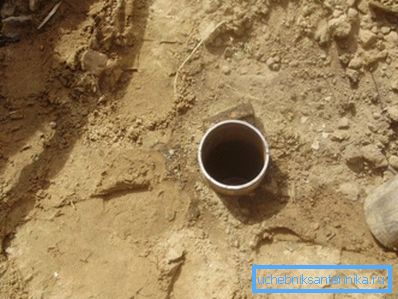

Након бушења морате одлучити како довести воду из бунара у кућу.

Аутономни систем водоснабдевања

Од чега се састоји

Пре него што започнете бунар у кући, требали бисте сазнати шта је потребно за ово.

Аутономни систем водоснабдевања је сет алата који обезбеђују подизање воде из бунара, транспортовање, акумулирање, стварање неопходних параметара притиска, као и управљање и координирање рада свих елемената система.

Савремене техничке и материјалне могућности омогућавају стварање потпуно аутономног и аутоматизованог система водоснабдевања, па ћемо размотрити само такву опцију.

Значи, састав црева обухвата:

  1. Дубока пумпа. Већина бунара има дубину већу од 8 метара, па је неопходно користити подводну јединицу;
  2. Ниппле са двостраним спољним навојем, контролним вентилом и спојницом за повезивање излаза пумпе са подизном цевом;
  3. Водовод. Важно је одабрати производ који може издржати притисак према дубини бунара, боље је користити метал-пластичне или полимерске моделе, савјетујемо цијеви од полиетилена ниске тлака (ХДПЕ);
  4. Напојни кабл мотора мотора и затворени улази (заштитни блок од влаге);
  5. Уградња за прелазак са вертикалне цеви у водоравну цев. Ово може бити колено или мачка, у зависности од карактеристика инсталације цеви;
  6. Веллхеад. Овај производ је затворени поклопац на вијчаним прикључцима са прикључком за цијеви и каблове, као и за причвршћивање сигурносног кабла;
  7. Хоризонтална цев за транспорт воде из извора у кућу. Овде је такође боље користити ПНД-цев од истог пречника;
  8. Сет прикључака за повезивање пријемника: окретне спојнице, угловни филтер, брадавица. У зависности од конфигурације цеви, овај комплет може варирати;
  9. Резервоар за хидроакумулацију (пријемник) 200 литара. Боље је користити пластичне производе помоћу мембране, опремљене манометром и прекидачем притиска;
  10. Магнетни стартер, чије су терминале затварање / отварање кола за напајање пумпе. Стартер се контролише радном струјом из прекидача притиска пријемника. Инсталиран за покретање пумпи велике снаге са великим стартним струјама;
  11. Станица за контролу пумпе, која омогућава ручно покретање и поновно покретање уређаја;
  12. Сензор нивоа воде у бунару и релеј за искључивање у случају испуштања пумпе када ниво воде пада испод дозвољеног нивоа.

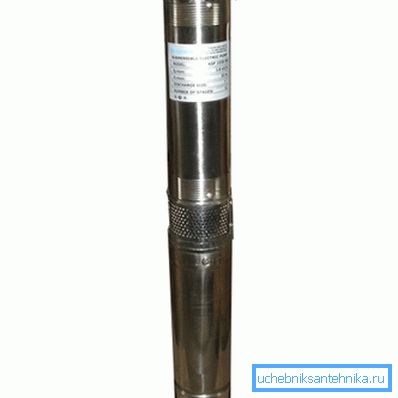

Квалитетна потопљива пумпа може да одржава притисак од 65 метара снаге само 250 вати.

Обрати пажњу! Потопљене пумпе и елементи за аутоматизацију контроле требају бити највишег квалитета, тако да не препоручујемо штедњу и куповину производа сумњивих произвођача.

Потапање и прикључак пумпе

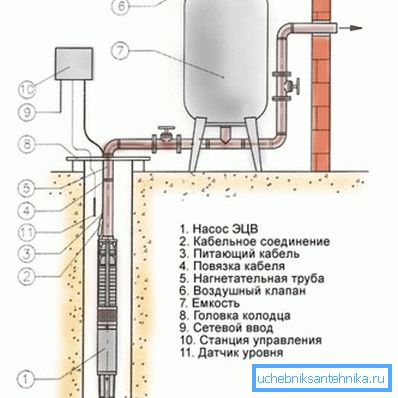

Слика приказује процес потапања пумпе у бунар.

Идемо на посао.

Прво морате саставити систем подизања воде на површину:

  1. Узимамо пумпу, ау излазном отвору завртимо брадавицу вањским навојем. Затим окренемо контролни вентил на брадавици и завртимо спојницу у њега за повезивање са ПНД цевима (спој се обично користи 32 / инча);

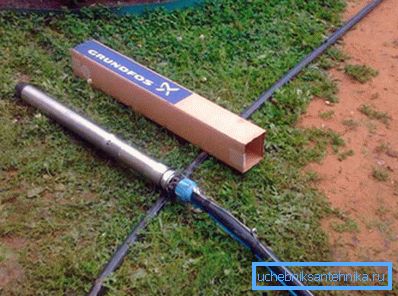

Пумпа повезујемо са подизном цев.
  1. Спојите спојницу са цевима за воду, претходно сечите до величине. Кабл за снагање мотора постављен је дуж цеви и причвршћен на њега помоћу траке или спона на сваких 2 до 3 метра;

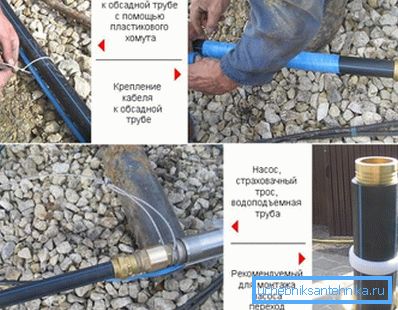

Причврстите кабл на цев.
  1. У рупицама за монтажу на кућишту пумпе пролазе кроз сигурносни кабл (обично укључени) и причврстите га са два држача на вијцима;

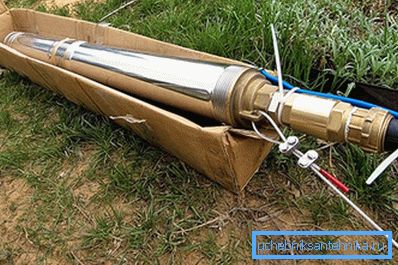

Кабл је причвршћен са два стезаљка за вијак.
  1. Водимо пумпу и пажљиво га спустимо у бунар код цеви, покушајте да не додирнете зидове кућишта. Удаљеност до дна је најмање 1 - 2 метра. Динамички ниво воде у бунару мора бити најмање 5 метара изнад пумпе;
Изузетно нежно потапајте пумпу.
  1. Горњи крај цеви је навођен у рупу бушотине и стегнут, долазимо и с каблом. Сигурносни кабл је причвршћен за посебан прстен са доње стране горње капице;
Добро подесите врх чвора.
  1. Прикључујемо кабл на мрежу од 220 В и направимо пробни старт пумпе. Ако вода не оде одмах - извуците га иза цеви у уста, проверни вентил можда није радио због ваздуха у систему;
Повезујемо кабл пумпе са мрежом.
  1. Ако вода иде - то значи да је прва фаза завршена.

  Обрати пажњу! Ако је пумпа већ опремљена са контролним вентилом, боље је дуплирати са месинганим производом, пошто је много поузданији: цена добра пумпа је превелика да би се ризиковала.

Подземни гасовод

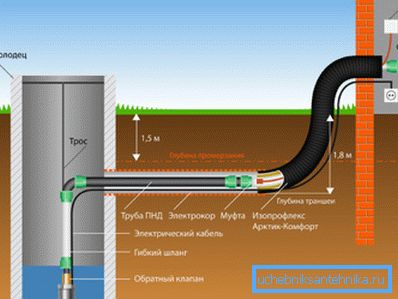

Спољни цевовод са системом за грејање цеви.

Сад, заправо, како извадити воду из бунара у кућу. У ове сврхе је боље користити цијев од полиетилена, јер се она продаје у калупима, а имате могућност да изаберете сегмент жељене дужине како бисте избјегли непотребне зглобове.

Користан је и окретни прикључак за ПНД цијеви и сет додатне опреме. Користимо само квалитетне производе, препоручујемо да заустави избор код италијанских произвођача.

Дакле, упутство за полагање цеви од бунара до куће:

  1. На дубини замрзавања тла (за сваку област има своју, средња трака Русије је око 5 метара) копамо ров из бунара у кућу. Боље је поставити комуникацију у најкраћем правом смјеру, пошто тада неће бити потребне окретне прикључне станице, а потрошња материјала ће бити нижа;

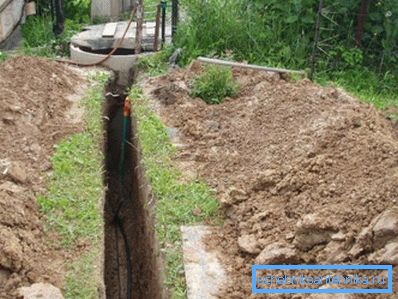

Израђујемо земаљске радове;
  1. На дну рова налијмо слој пијеска висине 10-20 цм, са благим нагибом ка бунарцу (1% ће бити довољно). Поставили смо цев на ову постељину;

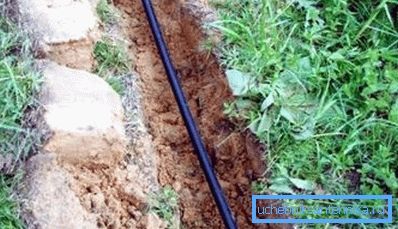

Поставили смо цев на пескову јастуку.
  1. Заврнемо један крај црева у кесон и спојимо га помоћу колена и фитинга помоћу цијеви за дизање;

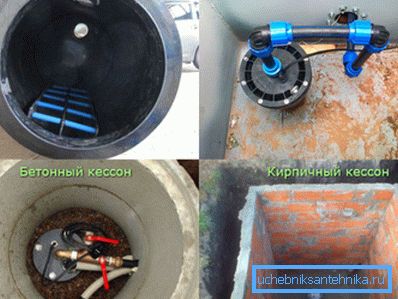

Добијемо цев у кесону и спојимо га са подизном граном.
  1. Другу страну започнемо у посебну рупу у темељу куће или основе, доведемо улазну тачку пластичном рукавом и пажљиво заптивимо га силиконом или другим заптивним материјалом;

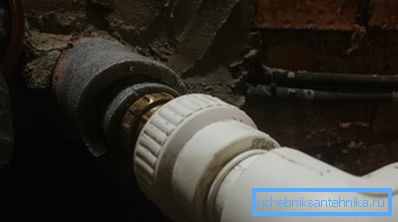

Направимо улаз преко зида фундације или подрума.
  1. Цев је прекривен слојем песка, тако да је покривен до висине 15 цм, а ров је прекривен земљом. Камен у тлу не би требао пасти, поклопац рама не може.
Посути цев и закопати ров.
  1. У доњем дијелу цеви боље је обезбедити одводни вентил за одвод воде из бунара у случају очувања локације за зиму.
На најнижој тачки водоравне цеви или у вертикалном подручју унутар бунара, може се поставити славина за испуштање воде.

  Обрати пажњу! Ако је цевовод продубљен испод нивоа замрзавања тла, онда га треба изолирати посебним кућиштем од полистирена пене, у који је боље уградити грејни кабл који је повезан са прекидачем температуре. Такође долазите са улазном плочом, која се налази на површини или близу ње.

Веза пријемника

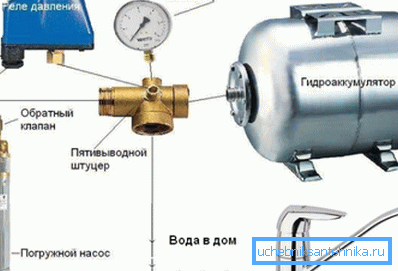

Дијаграм повезивања хидрокумулатора.

Као што смо већ рекли, систем водоснабдевања не би требало да испоручује потрошачу само воду, већ обезбеђује и притисак и перформансе прихватљиве за нормално функционисање санитарне опреме. Потопљива пумпа може да створи довољно висок притисак, иако ће бити нестабилна, а уз нагло блокирање вентила може доћи до хидрауличног удара.

Поред тога, ако је пумпа директно прикључена на довод воде, сваки пут када се славина откључава у било којој водоводној инсталацији (умиваоник, судопер, купатило, тоалет, итд.), Мотор пумпе ће се укључити. Ово ће негативно утицати на животни век мотора, механику пумпе, као и тачке искључења на релеју или стартеру.

Због тога је потребан хидроакумулатор који ће акумулирати воду под притиском и испоручивати га потрошачу. Када притисак у резервоару уређаја пада испод одређеног нивоа, активираће се прекидач притиска, који ће затворити круг довода мотора пумпе и пумпати потребну количину воде. Ако капацитет резервоара износи 100 литара или више, онда ће за просечан број породица број започетих пумпи бити мали, и то ће трајати дуго времена.

По правилу, запремина резервоара пријемника израчунава се на основу односа од 20 литара по врху, укључујући тоалет, заливање и друге.

Прешли смо да уђемо у цев у кућу. Идите даље:

  1. Улазак цеви је спојен преко спојнице са петопловним прикључком. Спојимо спојницу на отвору по инчу кроз брадавицу са навртком на капици;
За повезивање врха улазне цеви са синдромом користите
  1. На улазу пријемника улепшамо угаоник, који се проширује са сегментом цеви жељене дужине. Ако је могуће, уместо цеви и лаката користимо флексибилно црево са славином;

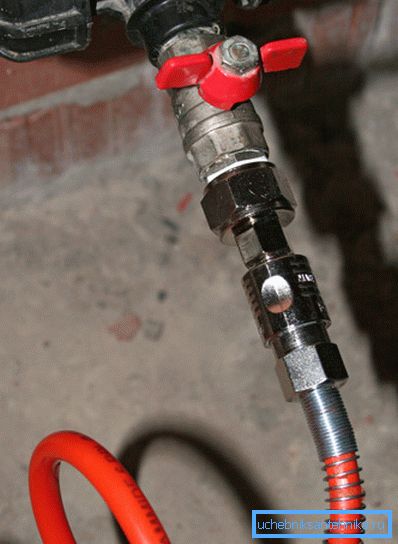

Прикључите резервоар са прикључком;
  1. Крај прихватне цеви је спојен кроз куглични вентил са поклопцем са било којим слободним уградним рупама. Ако се користи црево са славином, онда се његов крај једноставно навуче кроз адаптер ("амерички") у отворе млазнице;

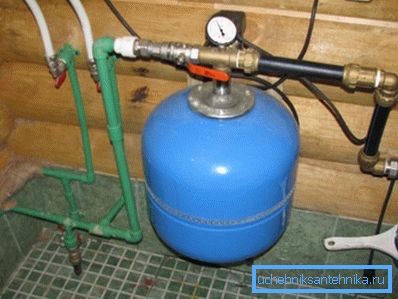

Ево како спојити резервоар директно на петопловну монтажу.
  1. У рупу? центиметри спајају манометар;
  2. У ненасељену рупу? инчни прикључак прекидача притиска;

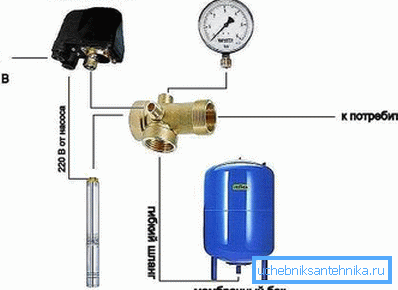

На дијаграму су приказане рупе за повезивање делова са фитингом.
  1. Преостала неупуштена инчаста рупа дистрибутивне спојнице спојена је преко вентила са навртком за причвршћивање воде до потрошача;

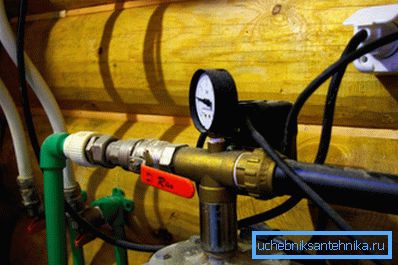

Повезујемо цев за воду (зелено) са инчним отвором спојнице кроз славину са америчком.
  1. Кабл за напајање пумпе прикључујемо на релејне прикључке који ће се покренути и искључити. Комутациони прекидач је једноставан и описан је у упутствима за релеј. Ако је потребан стартер, онда се његов завој напаја преко релеја, а пумпа се прикључује на терминале стартера;
Пребацујемо прекидач притиска и снагу пумпе.
  1. Одвојено, испоручујемо кабл пумпе кроз ручни прекидач, дизајниран за стартну струју мотора са двоструком маргином;
Инсталирамо систем ручног старта.
  1. Коришћењем ручног прекидачког прекидача, започињамо пумпну опрему и сачекајмо док се резервоар не напуни и систем ће аутоматски искључити снагу мотора пумпе. Приметимо притисак на мерачу притиска. Затим отворимо неколико славина и пустимо воду све док систем поново не покрене пумпу, такође поправи вредност притиска;

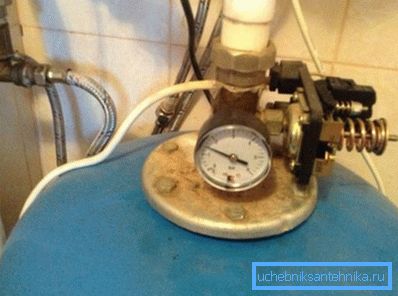

Приметимо да је прекид у доњем и горњем притиску.
  1. Упоређујемо добијене вредности са карактеристикама пасоша пријемника и, ако је потребно, подесите релеј.

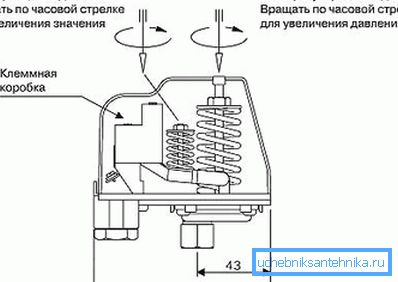

Ако је потребно, направите туне-уп релеј.

Закључак

Инсталација аутономног система водоснабдевања је веома одговоран задатак, који се састоји од многих фаза. Ипак, цео комплекс радова може се извршити независно пратећи тачке у нашем приручнику (такође научите како добити пумпу из бунара).

Видео у овом чланку јасно показује процес.
