Како извадити бунар: савети, начини, водич по кораку
Након што изградња било ког бунара на води захтева испирање, или, како кажу, у професионалном сленгу. Многи читаоци су забринути да ли је могуће добро опрати руке својим рукама, и ако јесте, како то учинити?
Као одговор, одлучили смо да напишемо посебан чланак на ову тему.

Изградња бунара
Шта је потребно

Да бисте разумели зашто је прање предмета након бушења неопходно, неопходно је разумети неке од карактеристика процеса изградње бунара..
Чињеница је да је принцип извлачења воде из дубина изграђен на сљедећим особинама камена:

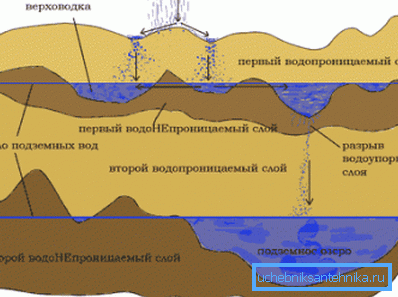

- Горњи седиментни слој земље тихо пролази кроз саму воду;
- Затим се вода зауставља на водонепропусном слоју глине или иловице;
- У првом водонепропусном слоју на неким мјестима нужно постоје пукотине и кварови кроз које вода продире испод ње и наставља се помјерити док не дође до сљедећег слоја глине или камена;
- На овом слоју течност тече као река, а ако се песак лежи на глини, онда се вода постепено филтрира на великим даљинама;
- Затим се влага поново пробија под непропусним слојем, а процес се понавља, тек течност се још боље филтрира, евентуално стиже до хоризонта кречњака гдје се налази најчистија вода;
- У процесу бушења стене се мешају, а глина, црна земља, муљ и друге нечистоће који загађују воду улазе у аквифер песка или кречњака;
- Такође, када се отвори неколико аквифера, постоји опасност од мешања воде другачијег квалитета, због чега се чиста течност у лицу пада.

Обрати пажњу! Ако се бунар не испразни како треба, онда ће се на дну дна задржати уљни утикач који ће загађивати воду и смањити проток структуре. Постепено, објекат се може поравнати тако да ће његово даље функционисање постати немогуће.

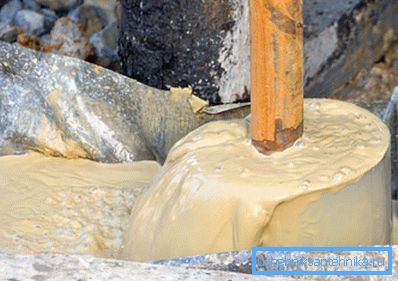

У процесу изградње, потопљива пумпа се црпи у честице муља, песка и глине заједно са водом, чиме се чисти дно и зона филтера. Поред тога, под дејством притиска на филтер остају и велике честице песка, а постепено се прекрива песковитим "крзном капутом", чиме се ефикасност филтрације повећава.

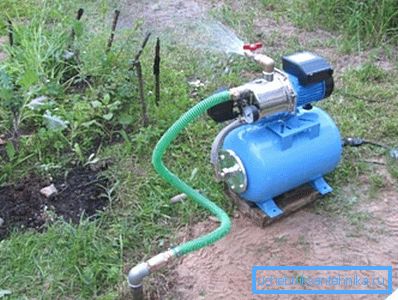

Обрати пажњу! Приликом изградње абесинског бунара не постоји опасност од пада камена из горњег слоја тла у доње, јер бушење као такво није присутно. Овде је довољно пумпати мало воде са површинском пумпом.
Прелиминарни савети

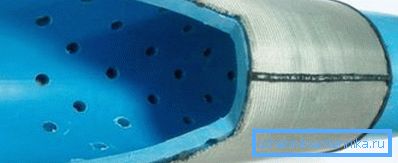

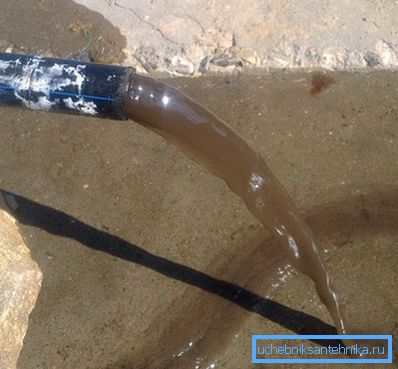

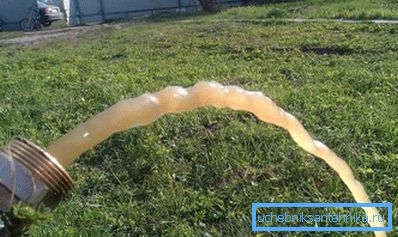

Након завршетка бушења почети пумпати воду из извора. Филтер са којим је цев обмотан је мрежа довољно велика за мале честице које их не могу зауставити. Постепено, у процесу пумпања бунара, овај филтер постаје замашен великим честицама, који почињу да раде на принципу активираног угља и филтрирају мање честице.

Али остаје један проблем - на дну лица већ постоје додаци глине и муља, шта је са њима? Овдје вам помаже један важан савет: неопходно је спустити потопљену пумпу у цев до одређене дубине тако да може ухватити доњи седимент, али не копати у блато.

Штавише, за пумпање боље је користити засебну пумпу с ниским трошковима, јер она може пропасти у процесу рада са прљавом водом. Тек након чишћења бунара, има смисла спуштање сталне јединице, која ће свакодневно пумпати воду у свој систем водоснабдевања, јер је цијена довољно висока да ризикује.

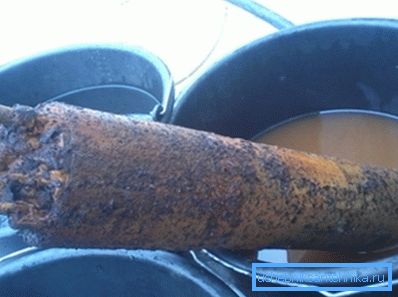

Такође треба узети у обзир могућност држања пумпе у муљу, тако да мора бити виси на снажном и поузданом каблу.
Обрати пажњу! Трајање пумпања и запремина воде коју треба извући не може се јасно одредити. Све зависи од састава стијене, структуре реза и карактеристика одређеног бунара, једини савјет је да се испразни на транспарентност, чак и ако је потребно више од једне недеље.

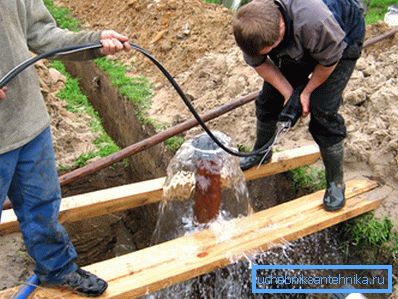

Практични водич

Да помогнемо онима који су одлучили да опере бунар након бушења сопственим рукама, направили смо детаљна упутства:

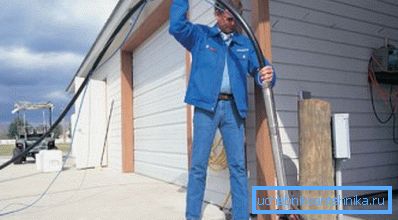

- Након завршетка бушења, потопљива потопљива пумпа треба спустити у кућиште. Ово је важна тачка: растојање од дна дна према пумпи треба да буде 700 - 800 мм, ако је суспензија прениска, уређај ће брзо постати замашћен или закопан у муљу, а ако је превисок, неће се заробити мале честице;

- Уређај треба чврсто фиксирати на поузданом каблу, боље челику;

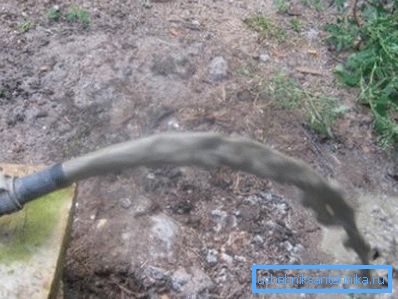

- Цријево из пумпе мора бити уклоњено што је више могуће од извора воде, тако да се прљавштина не враћа уназад;

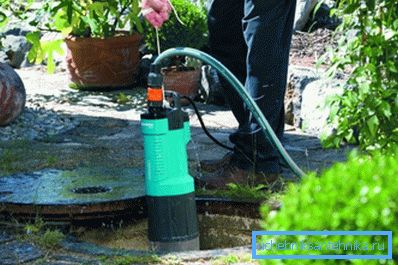

- Након укључивања пумпе, потребно је повремено извлачити и очистити тако што ће кроз њега проћи чисту воду;

- Стапање може трајати од 12 сати до неколико недеља или чак месеци. Обично је довољно 48 сати. Пешчане бунаре се брину брзо, али не мање од 12 сати;

- Припрема се врши до потпуне визуелне чистоће течности.

Закључак
Никаква изградња водовода не може учинити без нагомилавања. Можете извлачити извор без икаквих проблема самостално, довољно је да пратите упутства. Видео у овом чланку ће помоћи да се боље разумеју нијансе процеса.
