Канал за водовод: стандарди, захтјеви, карактеристике рада

19-07-2018
Снабдевање водом

Роп за систем водоснабдевања је посебан тип развоја земљишта неопходан за полагање комуналних услуга - цеви за транспорт питке воде. Упркос наизгледној једноставности овог задатка, приликом обављања посла потребно је пратити низ правила и прописа.

Желимо да разговарамо о овим правилима и помогнемо вам да схватите како правилно изводити ров испод водовода.

Трошкови копања рова испод водовода често присиљавају власнике парцела да сами раде свој посао.

Полагање цевовода

Стварни начини

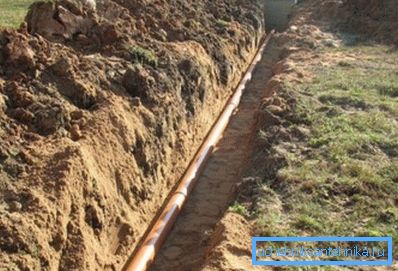

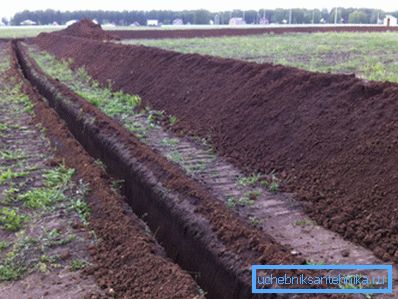

На фотографији најчешћи начин постављања водоводне цеви је помоћу рова.

Савремене грађевинске технологије претпостављају две главне методе подземног полагања водоводних цеви:

  1. Постављање цеви за воду у ров. У овом поступку, прије уградње цевовода, изводи се тло до дубине дизајна, припрема темељне конструкције, јачање зидова рова. Након завршетка полагања, врши се повратно пуњење, а површина изнад радне површине је пречишћена;
  2. Безводна полагања водовода. Ова метода је прогресивнија и укључује пункцију тла између два технолошка бунара, а потом полагање цеви у резултујућу рупу. У овом случају није неопходно развијање земљишта, засипање и уређивање земљишта.

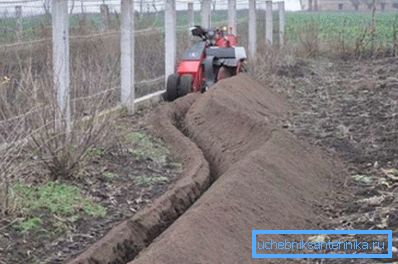

Употреба модерне модерне технологије може значајно убрзати и олакшати задатак.

Отворени (ров) метода полагања омогућава вам да се са малим количинама рада бавите помоћу једноставних алата:

  • лопате
  • отпад,
  • перфоратор, итд.

Погодно је за пољопривредне фарме, пошто земљиште није покривено асфалту, зграде су ретке, практично нема конкурентских комуникација и инфраструктуре, стога ће оштећења и накнадна рестаурација бити минимални.

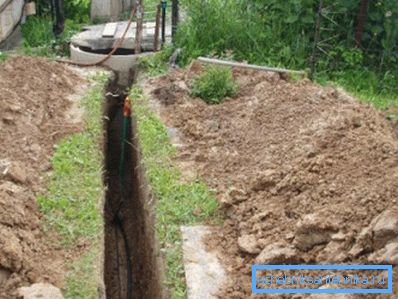

Развој отворених ровова је најпогоднији за село.

За замену аквадукта без замршености, као и за његову инсталацију, потребна је специјална опрема и обучени радници. Метода се заснива на хоризонталном смеру бушења или пункцији тла уз помоћ специјалних савета и млаз воде под притиском.

Одличан је за урбане просторе са густим зградама и развијеном инфраструктуром, где отворена метода понекад није доступна.

Довољно је ископати два бунара на почетку и на крају равног дијела.

Обрати пажњу! За уређивање комуникација у приватном сектору, отворени метод је сасвим прихватљив. Метода без чворова је могућа за превазилажење аутопутева и других сличних препрека.

Правила за развој рова

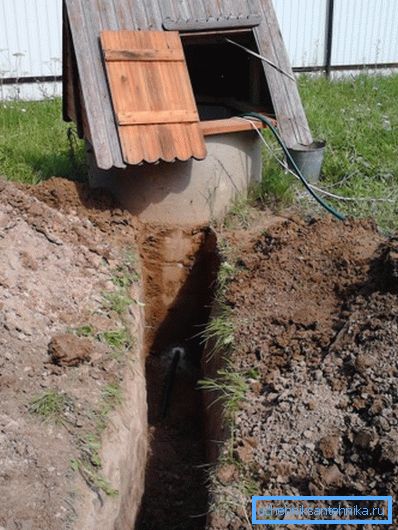

Обично цев води од бушотине или бушотине.

Дакле, за рад изван града, можете користити отворени метод полагања цијеви. Зато нам треба ров.

Да бисте то исправно направили, налазите инструкцију корисном, где смо сакупили основне захтјеве и корисна појашњења по низу питања:

  • Препоручљиво је поставити јар по најкраћем директном путу. Ако то није могуће, прелази се у сегменте равних линија окретањем од 90 °, понекад су дозвољени и други углови окретања;
  • Дубина рова је веома важна карактеристика. Према СНиП-у, узимајући у обзир могуће динамичке оптерећења, минимална дубина полагања треба да буде најмање један метар, али климатски услови наше земље намећу другачије ограничење: јар треба да буде око 30 цм дубљи од дубине замрзавања тла у вашој регији (за средњу зону - око 2 - 3 м, за јужне регионе - 1,2 - 1,3 м);
  • Ширина рова не сме бити мања од 70 цм при постављању водоводних цјевовода за СНиП. Међутим, у пракси се такви строги стандарди примењују код рада са професионалним сервисима, ау башти се може водити пречник цеви и погодност рада. Обично се ископа до ширине лопате - 45 - 50 цм;
  • При полагању водоводних цеви потребно је посматрати нагиб од 0,002 - 0,005 у смјеру бунара уколико је у њему постављен одводни вентил да се систем испразни у случају поправке или чувања за зиму;
  • Водовод и канализација у једном рову не одговарају свим правилима и прописима. Међутим, овај захтев се често игнорише приликом употребе пластичних цеви у заштитним рукавима. Не би смо га препоручили;
  • Кабловски и водоводни систем се може поставити у истом рову под следећим условима: кабл (до 35 кВ) положити је у пластичну цијев изнад водовода, раздаљина између њих је најмање 25 цм, а преко кабла најмање један метар земље;
  • Дно рова треба да буде чврсто и раммедно, пожељно је да цев лежи на тлу уз потпуно тело.

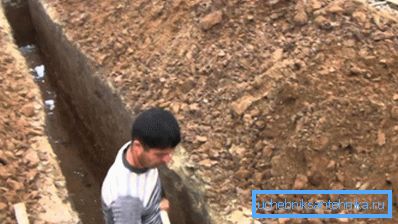

Ширина мора бити угодна за рад са минималним трошковима рада.

Поред ових правила, бит ће вам потребан број савета. Дакле, у сјеверним регионима иу средњој траци, боље је покрити цев с слојем пене или минералне вуне. Понекад се догоде екстремни мрази, а ова мера може да вас заштити од несреће.

Приликом попуњавања јарка, нарочито у почетној фази (првих 25 - 30 цм), нежно баците тло у угао рова. Избегавајте запушене грудвице, цигле, камење и друге тешке отпатке, у супротном цев може оштетити.

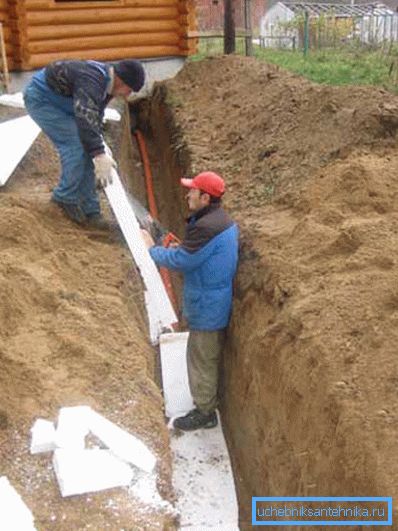

Боље је загрејати цев са пеном.

Обрати пажњу! Питајте локално становништво како копати ров испод водовода, можда ће вам одговарати цена, а можете само контролирати процес. Земљани радови нису најузбудљивија ствар.

Коришћење технологије

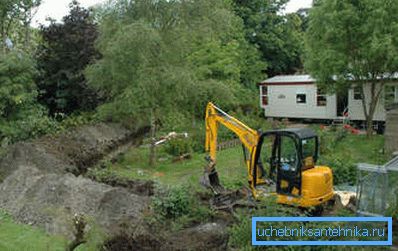

Мини багер је савршен за овај задатак.

Такође можете помоћи у примени технологије. Данас је на грађевинском тржишту доступна цела маса мини багера, мотоблокова и сличног добра. Често изнајмљивање таквог уређаја није тако скупо, а посао се ради у року од неколико сати, чак неће имати времена да се досађује.

Ако постоји путни ров или друга слична препрека на путу, можете примијенити метод пункције земље. Да би то учинили, са две стране препреке копање бунара пола метра дубоко испод дубине пртљажника, а дужине бунара треба да буде пола до два метра. Ширина је око 1 - 1.2 м.

Челична цев се пресеца на одсеке од по 1 м, на крајевима од којих се прекрива навој. Потребне су и спојнице. Конусни врх је израђен од једне комаде са чекићем за санкање, на крају је остала мала рупа.

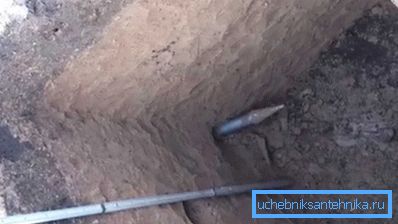

Конус конопца за пункцију.

Затим узимају водену пумпу и стављају црево у бунар. Затим се врх конвертује у земљу у правцу другог бунара, део цеви је навијен на његов крај помоћу спојнице, црево се убацује у цев и испоручује се вода.

На тело цеви причвршћена је стезаљка или кључ, а цев се гурне у земљу помоћу отпадног материјала (потребно је напоменути да уз добар притисак воде иде као цлоцкворк).

Када је цев потпуно ушета, следећи сегмент је повезан са њим и тако даље док се локација потпуно не пробија.

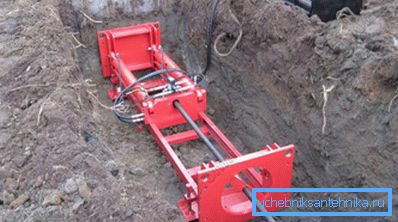

Можете користити специјалну опрему.

Обрати пажњу! Да бисте превазишли уобичајену траку са две траке, трајаће неколико сати, док не морате да враћате асфалт и блокирате кретање.

Закључак

Раваност је прихватљива метода за постављање водоводних цевовода у руралним подручјима. Ако знате основна правила и прописе рада, могу се радити независно или уз употребу технологије. Видео у овом чланку ће вам помоћи да разумете неке од нијанси процеса.
