Полагање цеви без цеви: карактеристике овог модерног и
Полагање цеви без уреза је уобичајено име за све сличне радове који се обављају затвореним методом. Ове технологије су више обећавајуће и пожељније од отворених стилских метода, пошто много економичније.

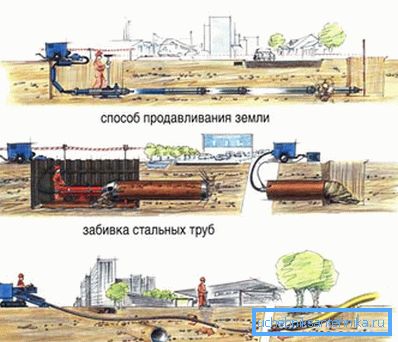

Карактеристике затворених метода полагања цеви

Следеће технологије припадају затвореним врстама полагања.
- ХДД - хоризонтално бушење.
- Микро тунелинг.
- Стискање металних кућишта.
- Бушење помоћу сугер методе.
- Метода пункције.
О првом од њих ћемо детаљније говорити.
ХДД метода

Овај метод је најупечатљивији и погодан за затворено постављање различитих инжењерских мрежа. Може се користити за инсталацију полиетилена, челичних цијеви од ливеног гвожђа са попречним пресеком 63/1000 мм, на дубинама до 25 м (сазнајте како се кабл постави самостално у цевима разних врста).
Обрати пажњу! Дужина таквих подземних одсека може достићи 1,2 км. Зависи од цеви које треба вући. За реализацију рада одређене методе, по правилу, изабрано је на градилишту.
Обавезно је направити радне цртеже, јер Већина затворених технологија су заменљиве.
Полагање цеви без цеви је погодно за транспорт гасова и различитих течности.
Са њеном помоћи повлаче:
- електрични каблови;
- снабдевање водом;
- гасовод;
- нафтовод;
- канализациони систем;
- комуникационе каблове и друге мреже.
Примењене машине и опрема
Главни алат за примјену методе ХДД-а су бушилице.
Као додатна техника се користе:
- градитељи цевовода;
- локацијски системи;
- струјни генератори;
- мешавине и малтер чворова;
- апарати за заваривање;
- ауто-манипулатори за испоруку опреме за бушење;
- моторне пумпе итд.
Предности безводних начина

- Запремина земљаних радова значајно је смањена.
- Трошкови изградње могу се смањити на 30%. Укључујући, захваљујући укључивању мањег броја радника и посебне опреме.
- Период изградње може се смањити за 15/20 пута.
- Пејзаж, укључујући уређење локације, остаје непромењен.
- Површина цесте је очувана.
- Могућност полагања цеви под линијама подземне железнице и далековода, плитких резервоара, нафтовода и гасовода, у слободним земљишним и стеновитим формацијама. Можете бушити бунаре и под околишним зонама, изградњу земљишта која је забрањена.
- Употреба инсталација за ХДД у великој мјери поједностављује поступак и смањује вријеме за добијање дозвола и документацију о помирењу за реализацију радова.
- Коришћењем методе елиминише се блокирање улица или блокирање саобраћаја.
Технолошки радови

Полагање цевовода који користе ХДД укључују следеће фазе рада.
- Геодетска студија локације и одређивање својстава земљишта. Као што се захтева у проблемима подручја бушене рупе.
- Пројектовање подразумијева обрачун трајекта бушења, припрему неопходне документације, координацију у релевантним случајевима.
- Директна припрема за рад: ископавање почетних и припремних јама, испорука опреме за бушење на градилиште, доводећи га у радно стање.
- Бушење пилот канала.
- Повећајте његов пречник.
- Постављање цеви
- Завршетак грађевинских радова.
Припрема бушења
- У овој фази се сакупљају и истражују сви подаци који се односе на карактеристике земљишта на градилишту. Узима се у обзир састав земљишта, његове особине, присуство и дубина подземних вода и подземних постројења.
- Да би се одабрала оптимално одговарајућа опрема и технологија, врши се сензор тла.
- После пројектовања рад треба ускладити и требају се добити дозволе за постављање цјевовода у овом одељку.
Тестирајте добро

Упутство упозорава да полагање мреже треба да започне са стварањем пилот бунара.
- У ту сврху се користе опрема за специјално бушење и алати за опремање хоризонталних бушотина. Машина је опремљена бушилицом са радијатором.
- Комбинује се са бушилицом. Промени свој правац и позицију сам уради машину. Стезаљка је челична цев, дужине до 3 м и пресека 60/80 мм.
- Док глава иде дубоко у стијену, штапови су привремено сјебани једно у друго.. Дакле, све док се не постигне пројектна дужина бунара.
Обрати пажњу! Главни задатак ове фазе рада је прецизно бушење дуж стазе дефинисане пројектом. Одступања од ње су неприхватљива.
- Такво бушење се назива и смерницама.. Његов курс се лако може контролисати. Процес рада се прати захваљујући сензору монтираном у главу бушилице, која шаље сигнале специјалном локатору.
- Ако се подаци о одступању шипке од курса дизајна појављују на монитору, оператер га враћа на жељену путању са неколико кретања.
- Од када се користи ХДД, слојеви тла и стена су уништени, како би се спријечили колапси, колапс бунара и евентуална грешка опреме, зидови канала су ојачани. У ту сврху се користи специјално бушење блата (бентонит).
Проширење канала

- Затим се пилот бунар проширује до жељене величине. За то се користе екстензери.
- Алат се повлачи са излазног краја канала до његовог почетка. Током операције, окреће се око своје осе и пресеца стену, чиме се повећава пречник бунара.
- Да би се цеви могле проширити кроз бунар без проблема, величина канала мора бити 35/50 процената већа од њиховог пречника.
- Ако је намијењена за инсталацију цјевовода великог пречника, бунар се проширује и доследно извлачи 2/3 експандера. Пресек сваког од њих је већи од претходног. У неким случајевима се користи калибратор.
Полагање цевовода

- Бушилице се користе не само за стварање хоризонталних бушотина, већ и за постављање цјевовода на начин извлачења.
- Са задње стране канала према машини, алат за проширење се поново вуче. У овој фази, цевчица за цеви је фиксирана на њој, као и држач за повлачење.
- Померајући се у правцу бушилице, експандер извлачи цев дуж канала.
- Процес прати оператер. Прати број бушилица изабраних из бунара. Овим се омогућава добијање информација о цијеви извлачењем канала.
Завршна фаза
- Када се заврши затварање цеви, стручњаци проверавају квалитет створене мреже, упоређују резултат са пројектном документацијом и испоручују предмет клијенту.
- Преноси завршену радну инжењеринг групу. Стручњаци дају клијенту сву потребну документацију. Гарантује одржавање објекта.
Обрати пажњу! Техничка документа на инсталираној цевоводи морају нужно укључити детаљан план подземне инжењерске мреже, са назнаком терена. Потребно је, укључујући и то када се врши замена цеви без замрзавања.
Закључак
Полагање цеви без метала по методи ХДД је савремени и високотехнолошки начин. Омогућава вам да брзо монтирате инжењерске мреже, а трошите релативно мало финансијских средстава (погледајте чланак Постављање цеви за канализацију у кући: корак по корак водича о уређењу канализационог система).
Видео у овом чланку ће вам пружити прилику да прочитате више информација.
